No es menos cierto, y para nadie es un secreto, la compleja situación electroenergética por la que atraviesa el país. Atrás hemos dejado horas pendientes de sueño, jornadas de fatiga, y algún que otro malestar por las inconveniencias de los molestos apagones.
Sin embargo, el país no se ha quedado de brazos cruzados ante este problema que tanto afecta, entre otras, a la más occidental de las provincias cubanas, y ha iniciado un prometedor programa con el que se concibe, de cara al 2030, la soberanía energética.
En las áreas de “La Barbarita” se construye hoy lo que será el primer parque fotovoltaico del territorio vueltabajero, en el cual ya laboran más de 15 brigadas multidisciplinarias a tiempo completo y sin descanso.
El objetivo es simple, lograr que, a más tardar en el mes de abril del presente año, esta obra entregue al Sistema Electroenergético Nacional (SEN) alrededor de 21,6 megawatts.
Hasta este emplazamiento llegó Guerrillero para conocer detalles de la construcción, funcionamiento y puesta en marcha.
DATOS, TECNICISMOS Y CRONOGRAMAS
De acuerdo con Yulié Salgado Barrizonte, director general de la construcción del parque, antiguamente jefe de inversiones de la Empresa Eléctrica, ya se trabaja en la primera área, en el sector B.
Según contó, esta obra está dividida en dos fases, y a la fecha ya se encuentran replanteadas el ciento por ciento de las mesas donde descansarán los paneles una vez instalados.
“Estamos sobre el cronograma y vamos bien con los tiempos. Nos encontramos al 69 por ciento de los postes hincados y somos optimistas en cuanto a los demás parámetros que de aquí se derivan.
“Esta área contará con tres inversores, y a cada uno de ellos les corresponderán 234 mesas. Es un tema un poco complejo y tiene sus tecnicismos, pero para que se entienda, cada mesa lleva 26 paneles, así que saquen sus cuentas.
“Matemáticas aparte, el parque, una vez en sus inmediaciones, es gigantesco, y si de números se habla, pues podemos decir que en total debemos tener montadas, al final de la obra, 702 mesas con 18 252 paneles de 560 watts”, comentó el directivo.

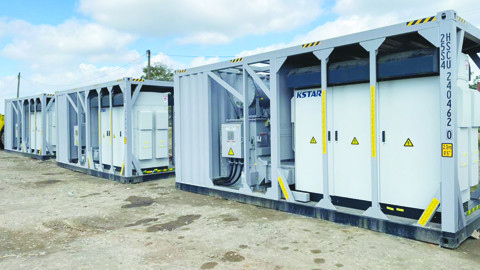

Según se conoció, este primer sector llevaría 9,4 megawatts con tres inversores; mientras que en el caso del segundo, llevaría otros cuatro inversores, para un total de 12 megawatts, los que en su conjunto conformarían los 21 que daría el parque, una vez puesto en marcha todo el sistema.
DE TRABAJOS Y ESPECIALISTAS
Son muchos los trabajadores, que jornada tras jornada dejan literalmente su experticia en el terreno, imposible destacar una brigada sobre otra, cuando cada una de ellas cumple un rol fundamental.

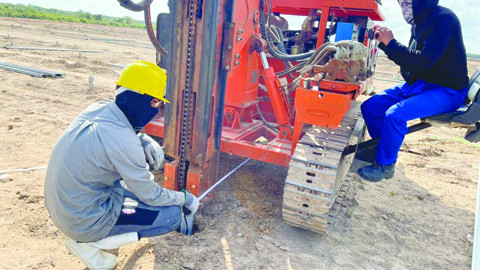

Quizás, en honor a la verdad, por la importancia de su trabajo como comienzo y puntales, el protagonismo les corresponde hoy a los cuatro jóvenes que operan las máquinas hincadoras de los pilotes de soporte de toda la estructura.
Estos cuatro especialistas jóvenes provienen de La Habana, y ya cuentan en su haber con la experiencia suficiente para llevar a cabo un proceso tan complejo como el que acometen.
“Actualmente usamos máquinas chinas de tecnologías de punta y con un nivel de ritmo de trabajo muy alto. Llevamos ya varios meses con ellas y nos sentimos muy satisfechos con lo que hemos podido hacer. Con estas máquinas concluimos un parque en la capital antes de venir para acá, y ahora estamos enfrascados en esta nueva tarea”, aseguró Yordanis González Mendoza, uno de los jóvenes operadores.
“Estamos deseosos de llevar a cabo estos proyectos, pues sabemos de primera mano la compleja situación que tiene la provincia de Pinar del Río con el tema electroenergético. Laboramos sin descanso para que concluya este proyecto en el tiempo y fecha previstos, con la mejor de las calidades y parámetros.
“Trabajamos de lunes a sábado desde las primeras luces de la mañana, hasta que ya casi oscurece, pero lo hacemos con la satisfacción de que poco a poco estamos dándole luz a esta provincia. Hemos avanzado mucho conforme al cronograma, y no tenemos duda alguna de que esta obra se entregará de acuerdo con lo previsto”, expresó.

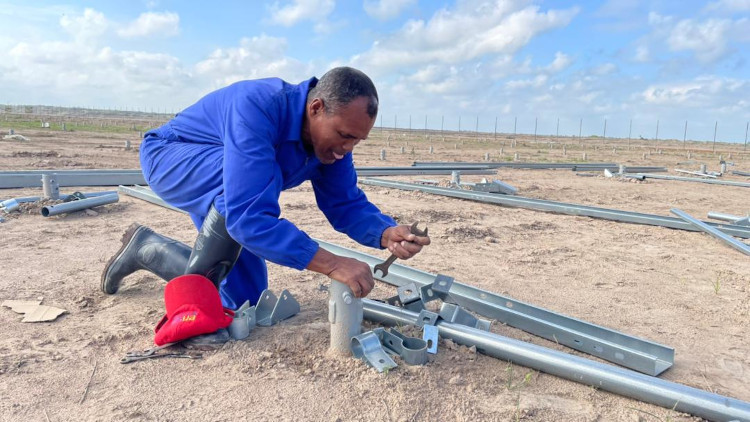

Por otra parte, en el caso del montaje de las mesas, coexisten otras nueve brigadas del Micons, tres de Copextel y una perteneciente a Cedai, cada una de ellas con un grupo de mesas y estructuras que montar, corregir, replantear y conformar.
Según el cronograma de trabajo mostrado por los especialistas en el terreno, antes de que finalice el presente mes, se comenzarán a montar los primeros paneles sobre las estructuras.
Con esto no habrá lugar al descanso ni a posibles retrasos, pues en el campo se encuentran todos los inversores, paneles fotovoltaicos, así como sus aditamentos, tornillerías y demás, de forma tal que no exista impedimento alguno para la terminación.
“En el caso del montaje de los paneles, cada brigada asumirá la colocación de los mismos en sus respectivas mesas, así lograremos una uniformidad del trabajo, y podremos tener una secuencia en cuanto a calidad y evaluación.
“Además, en el campo también tenemos cuatro especialistas de la Empresa Eléctrica que son los que certifican todo el trabajo hecho durante el día para que no exista margen al error”, comentó Barrizonte.
HÁGASE LA LUZ
“No te voy a mentir, inicialmente el proceso fue engorroso, pues es una experiencia nueva para casi la gran mayoría de los que hoy trabajamos aquí. Han sido jornadas extensas y duras, todo un proceso de aprendizaje sobre la marcha y casi sin tiempo para equivocaciones, ya que en esto va nuestro prestigio y la palabra de un país.
“Sin embargo, hemos sido compañeros y compartimos los saberes día tras día. Es un proceso que nos ha retado a todos y que también nos ha aportado desde lo profesional y lo humano”.
De no existir imprevistos, pues nada es seguro en la vida, “La Barbarita” deberá sincronizar su energía con el SEN para finales del próximo mes de abril; no obstante, como aseguran los especialistas, al momento en que se concluya el montaje de cada inversor se procederá a la sincronización del mismo.
“Esta es una de las ventajas de este sistema que no tenían los parques antiguos, y es que a medida que se vaya terminando el montaje respectivo de un inversor con sus mesas, se tiene la posibilidad de entregar la energía que produce al sistema”.
El parque deberá conectarse a la subestación de Paso Real, pues de acuerdo con la ubicación y características técnicas, un sistema de este tipo no debe estar a más de ocho kilómetros de la subestación más cercana.
“La Barbarita” es el primero de tres estructuras de igual tipo que se ejecutarán, las cuales aportarán generación limpia y sustentable a la provincia en las horas de máxima demanda durante la mañana y la tarde.
“Algo importante que debe conocerse es que en la provincia la demanda pico hasta las dos de la tarde está cerca de 110 o 115 megawatts, y completar estas estructuras nos daría parte de la soberanía energética suficiente para no depender completamente, durante esas horas, de diésel o motores de generación asociados. Por consiguiente, le estaríamos ahorrando al país millones de dólares de forma diaria”, concluyó.
